SANITĀRĀ MEZGLA KAPITĀLAIS REMONTS:
KĀPĒC “IEKLĀT FLĪZES” NAV REMONTS
Kad saņemam pieprasījumu ar frāzi “vajag izremontēt sanitāro mezglu, ieklāt flīzes”, es gandrīz vienmēr precizēju:
vai tiešām runa ir tikai par flīžu ieklāšanu — tas aizņem apmēram vienu nedēļu.
Vai tomēr par pilnvērtīgu sanitārā mezgla kapitālo remontu, kas ilgst 1,5–2 mēnešus.
Un gandrīz katru reizi pēc šī jautājuma iestājas pauze.
Klientam flīzes bieži vien nozīmē visu remontu — redzamu rezultātu un gala bildi.
Speciālistiem flīzes ir tikai viens posms lielā tehnoloģiskā procesā.
Tieši no šejienes rodas likumsakarīgs jautājums: kāpēc tas ir tik ilgi un kāpēc tik dārgi?
Lai saprastu, no kā veidojas termiņi un izmaksas, pietiek paskatīties uz visu ceļu, caur kuru iziet kvalitatīvs sanitārā mezgla kapitālais remonts.
PROJEKTĒŠANA UN PLĀNOŠANA

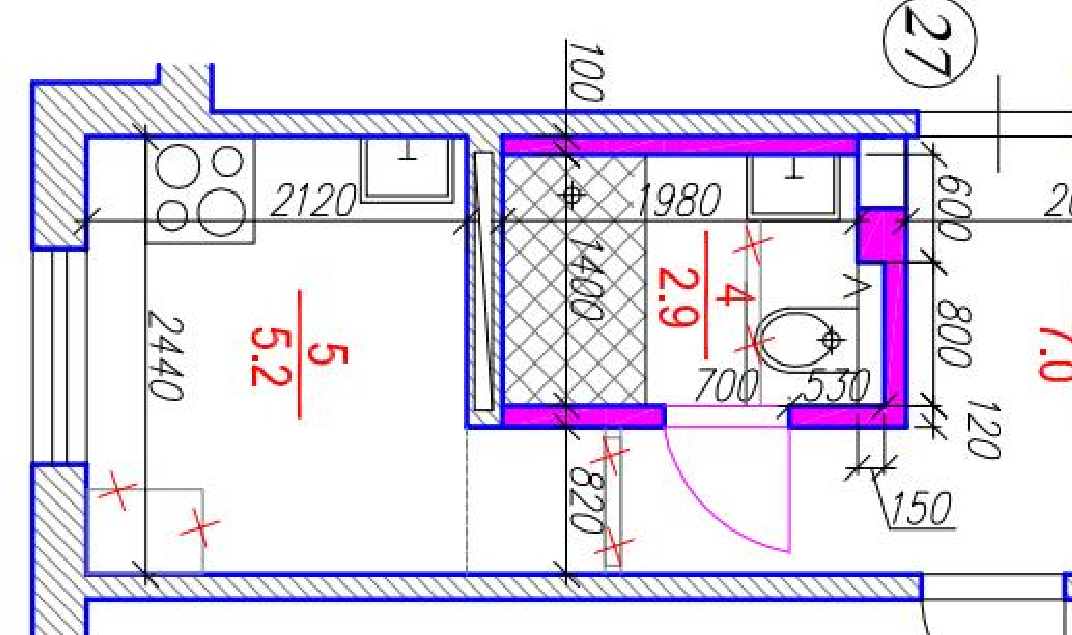

Jebkurš kvalitatīvs remonts sākas nevis ar demontāžu, bet ar plānošanu.

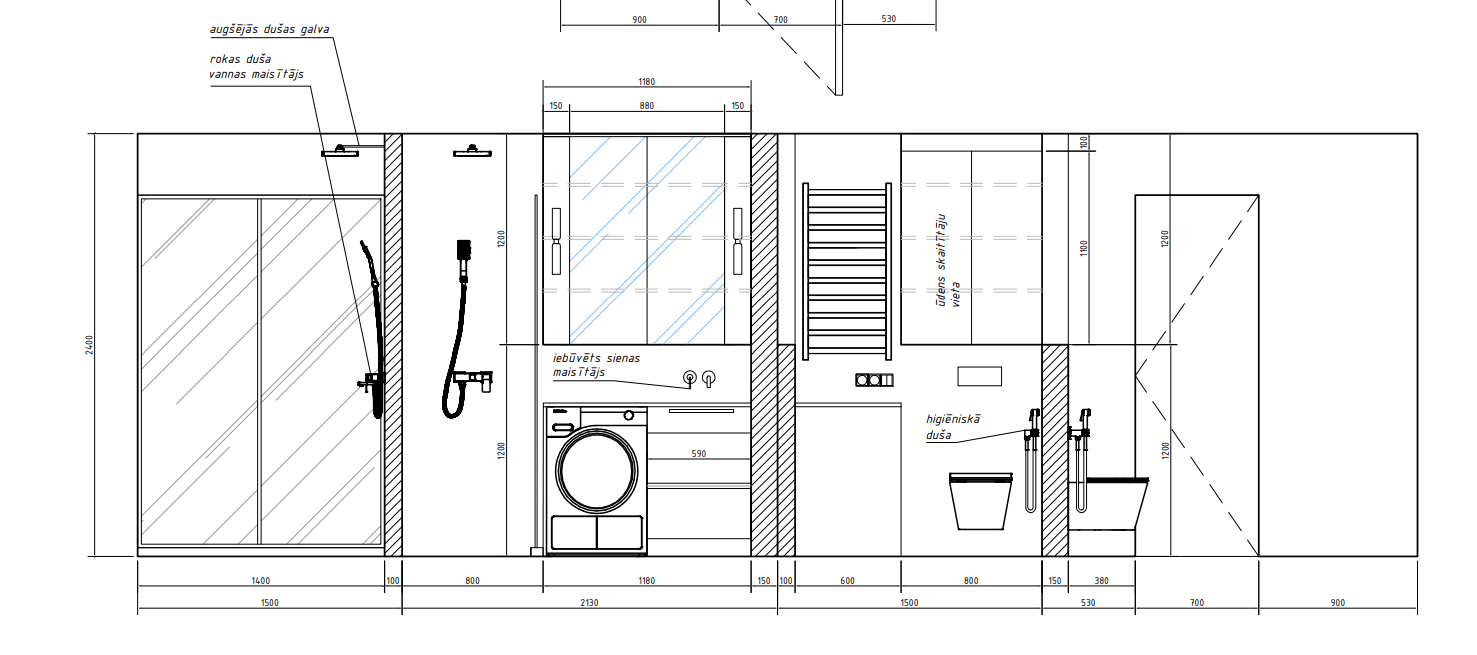

Šajā posmā tiek izstrādāts santehnikas, mēbeļu, apgaismojuma, ventilācijas un inženiertīklu izvietojums.
Tiek ņemti vērā kanalizācijas slīpumi, ūdens pievadi, elektroapgāde un paaugstināta mitruma zonas.
Kļūdas šajā etapā gandrīz vienmēr noved pie pārbūvēm jau pēc flīžu ieklāšanas — un tās ir visdārgākās kļūdas.
DEMONTĀŽA UN PAMATNES SAGATAVOŠANA

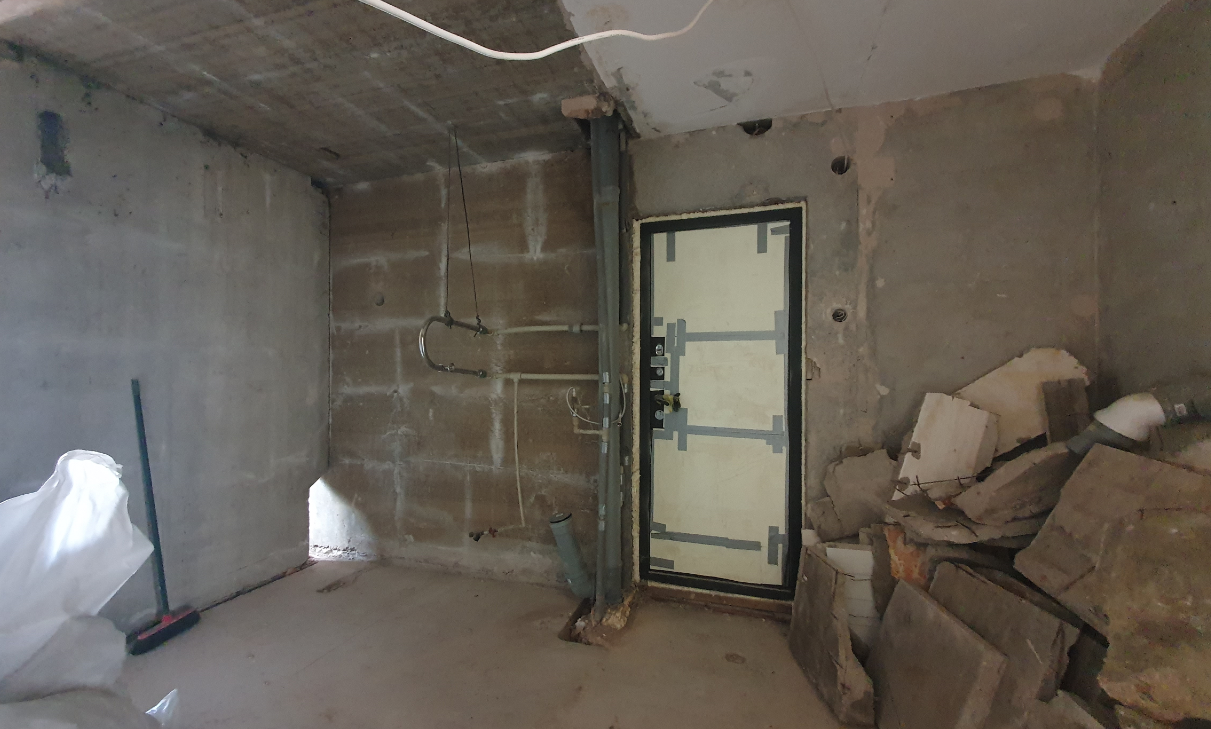

Nākamais solis ir demontāža. Tiek noņemtas vecās flīzes, santehnika, nepieciešamības gadījumā arī vecās grīdas un starpsienas.
Telpa tiek praktiski atgriezta līdz “plikam betonam”.
Tas ir trokšņains un netīrs, bet absolūti obligāts posms.
Bez tā nav iespējams kvalitatīvi izlīdzināt virsmas un turpināt darbus.

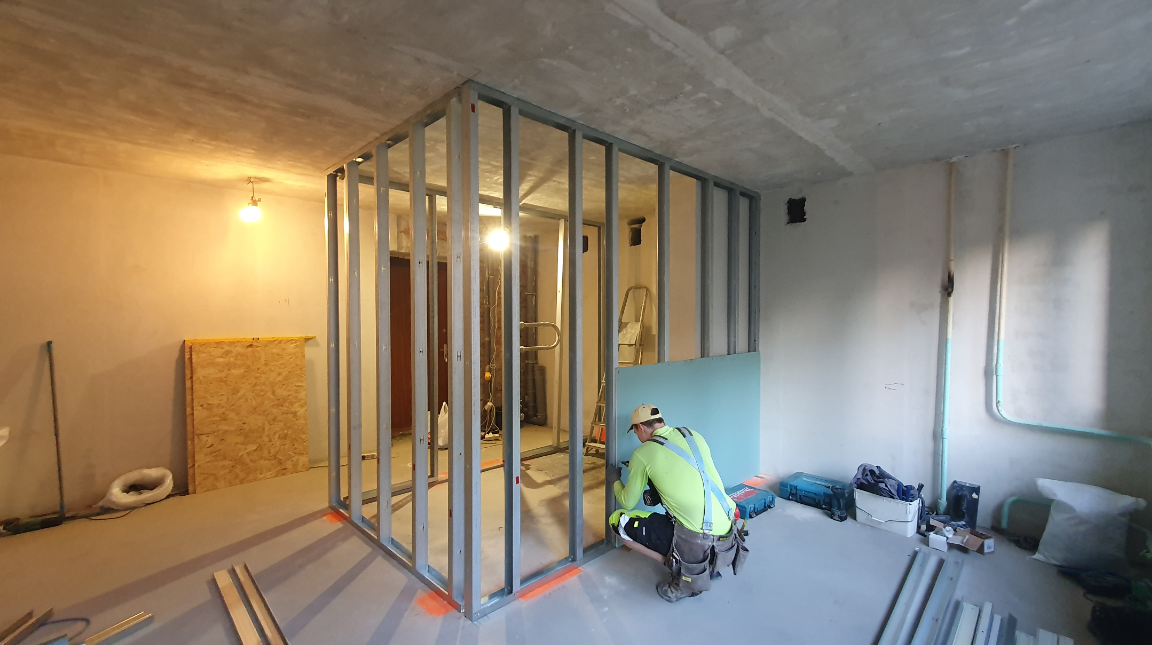

APDARES ĢEOMETRIJA UN SIENU IZLĪDZINĀŠANA
Pēc demontāžas tiek veidota telpas pareiza ģeometrija.
Sienas tiek izlīdzinātas, izveidoti precīzi stūri, novērsti sagāzumi un šķībumi.
Bez pareizas ģeometrijas nav iespējams iegūt gludu flīžu klājumu, taisnas šuves un kvalitatīvus pieslēgumus.
Pat visdārgākās flīzes neglābs situāciju, ja pamats ir nepareizs.

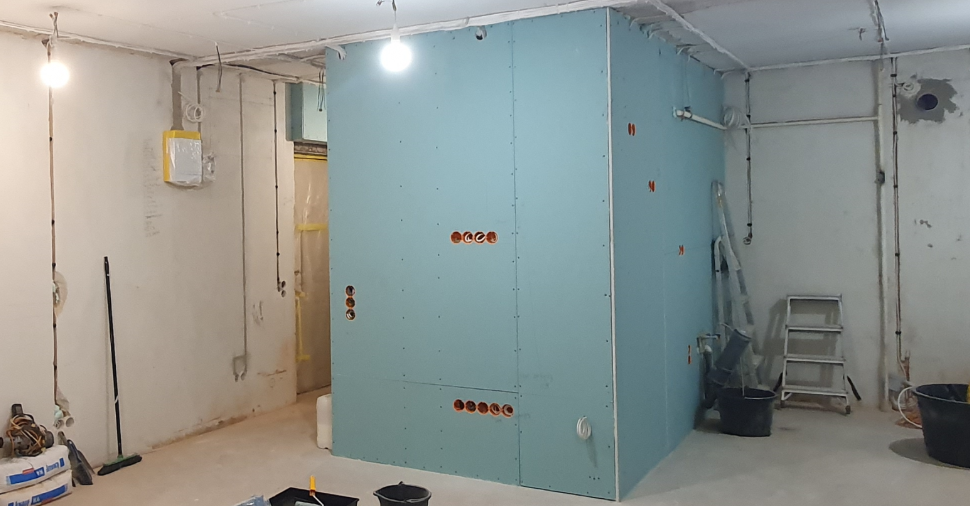

SLĒPTIE INŽENIERDARBI
Viens no svarīgākajiem posmiem, kuru klients parasti neredz, taču tieši tas nosaka sanitārā mezgla uzticamību desmitiem gadu uz priekšu:
- Santehniskās komunikācijas

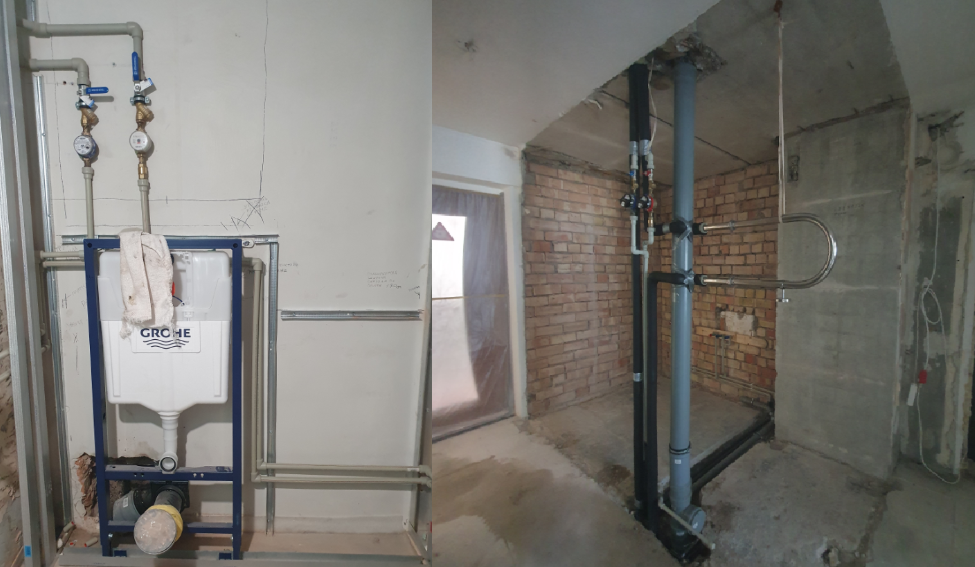

Stāvvadu nomaiņa, ūdensvads, taisnvirziena kanalizācija, iebūves elementi instalācijām.
- Elektroinstalācija
Elektroinstalācijas plāns, kabeļu ieklāšana apgaismojumam, rozetēm, boilerim, siltajai grīdai un ventilācijai.
- Ventilācija
Ventilācijas šahtas sagatavošana vai sistēmas izbūve griestu zonā.
Bez normālas ventilācijas vannas istaba ātri kļūst par pastāvīga mitruma un pelējuma avotu.

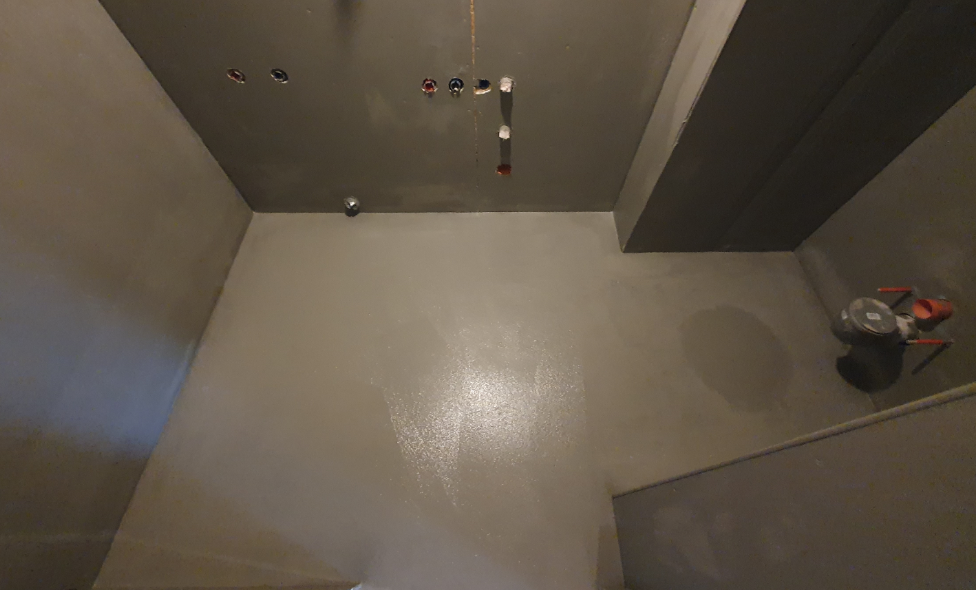

SANITĀRĀ MEZGLA SAGATAVOŠANA UN HIDROIZOLĀCIJA
Kad visas komunikācijas ir izbūvētas un pārbaudītas, sākas sagatavošana apdarei.

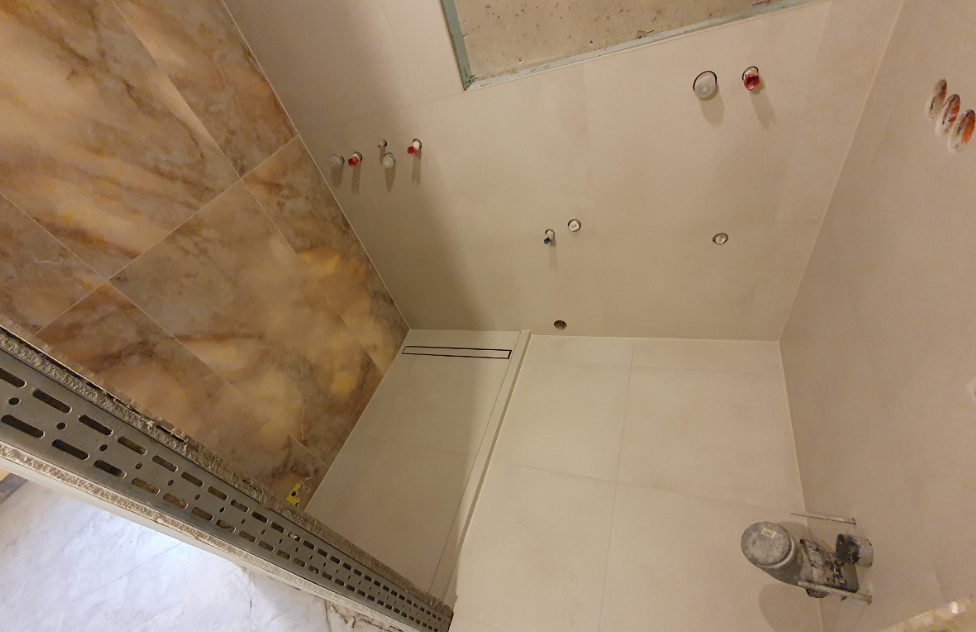

Šajā posmā tiek veikta hidroizolācija — viens no atbildīgākajiem darbiem.
Tā aizsargā ne tikai pašu sanitāro mezglu, bet arī zemāk esošos dzīvokļus no noplūdēm un applūšanas.
Šeit kompromisi nav pieļaujami.
FLĪŽU IEKLĀŠANA
Tas ir posms, ko klients visbiežāk uztver kā “visu remontu”.
Patiesībā tas ir tikai loģisks turpinājums visiem iepriekš paveiktajiem darbiem.
Flīžu ieklāšanas kvalitāte tieši ir atkarīga no tā, cik precīzi veikti sagatavošanas etapi.
NOSLĒGUMA DARBI UN REMONTA PABEIGŠANA
Pēc flīžu ieklāšanas seko noslēdzošie darbi:
– griestu montāža (visbiežāk stieptie griesti, kas nebaidās no mitruma un neprasa atjaunošanu);
– santehnikas un elektroiekārtu uzstādīšana;
– durvju, mēbeļu un aksesuāru montāža;
– būvgružu izvešana (parasti 3–4 reizes visa remonta laikā);
– tehniskā uzkopšana pēc darbu pabeigšanas.
KĀPĒC TAS NAV “REMONTĒT NEDĒĻAS LAIKĀ”
Tieši tāpēc “ieklāt flīzes nedēļas laikā” un “veikt pilnvērtīgu sanitārā mezgla kapitālo remontu divu mēnešu laikā” ir principiāli atšķirīgi uzdevumi.
Flīzes ir tikai viens no noslēdzošajiem akcentiem sarežģītā tehniskā procesā.
Patiesībā sanitārā mezgla kapitālais remonts sastāv no desmitiem savstarpēji saistītu posmu.
Jebkura kļūda sākumā gandrīz vienmēr parādās beigās.
Tieši tāpēc kvalitatīvs rezultāts nevar būt vienlaikus lēts, ātrs un vienkāršs.
